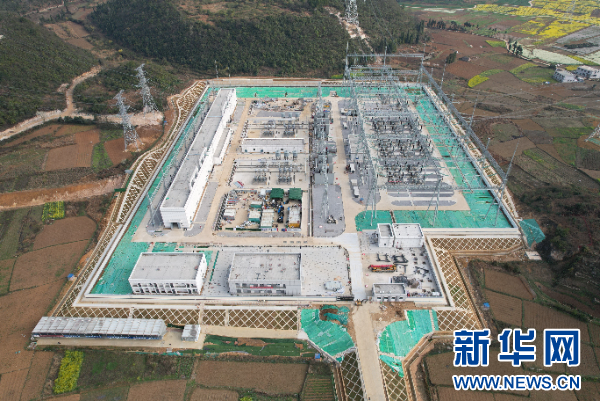

新华网贵阳3月10日电 近日,在南方电网贵州电网公司500千伏马场输变电工程现场,机械轰鸣、人员穿梭,设备安装、土建收尾、验收调试等同步推进。截至3月9日,南方电网贵州电网公司500千伏马场输变电工程、500千伏务川输变电工程等2578个项目全面复工复产,3000余名建设者抢抓工期,全速推进全年电网建设任务。

“节后复工,我们坚持安全先行、效率优先。”500千伏马场输变电工程项目部负责人张睿智介绍,工程已进入最后冲刺阶段,项目部提前完成人员返岗、安全培训、隐患排查等关键环节工作,严格执行“不安全不复工、不达标不开工”,确保复工即安全、开工即高效。
目前,500千伏马场输变电工程总体进度已完成95%,复工后,施工人员正有条不紊地开展500千伏区域设备安装调试工作,力争早建成、早投运。建成后,将为贵安新区高质量发展提供电力保障,有力支撑华为、腾讯等数据中心建设,护航“东数西算”工程发展。
在500千伏务川输变电工程现场,工人们正在进行变电站设备安装、调试、验收以及线路铁塔组立、架设施工。该项目总投资9.7亿元,目前总体进度已完成86%,预计今年6月底建成投运。投运后,将大幅增强遵义东北部电网结构,为构建绿色低碳的新型电力系统、促进跨省能源优化配置奠定坚实基础。
“在复工前,我们做到全覆盖开展‘安全第一课’。”贵州电网公司基建部基建安全管理专责李钢说,公司从严执行“审核一个、放行一个”的复工管控要求,坚决杜绝“带病复工”、杜绝“以包代管”“层层转包”,成立3个工作组赴现场进行复工督导检查工作,确保复工复产监督不留死角。
2026年是“十五五”开局之年,也是贵州电网高质量推进电网建设的关键之年。贵州电网以顶格标准全速推进电网建设,通过完善网架、提升供电可靠性,为贵州大抓产业、大抓项目、大抓招商、大抓经营主体提供强劲电力保障。(陈举 高正发 肖雨馨)
